Neuigkeiten rund um das Umspannwerk Ottenhofen

In Ottenhofen beginnen 2024 die bauvorbereitenden Maßnahmen für den Ausbau des Umspannwerks. Die erste sichtbare Maßnahme ist die Modellierung des Geländes dort, wo später das neue Schaltfeld und der Netzbooster stehen.

Mit einem spektakulären Schwertransport wurde Ende 2022 die neue 200 Tonnen schwere Kompensationsspule im Umspannwerk Ottenhofen angeliefert. Seitdem waren außerhalb des Geländes keine nennenswerten Arbeiten mehr zu sehen. Anfang 2024 erwarten wir aber die Genehmigung für die weiteren bauvorbereitenden Maßnahmen – dann geht es auch rund um das Umspannwerk voran.

Die umfangreichste Maßnahme wird die Geländemodellierung südlich und östlich des derzeitigen Werksgeländes sein. Damit das neue Schaltfeld und der geplante Netzbooster später auf einem Niveau mit der restlichen Anlage stehen können, wird der Boden auf einer Fläche von rund 35.000 m² mit Kiessand angehoben – im Durchschnitt um ca. 3 Meter. Außerdem werden die Zufahrten an die neue Situation angepasst. Insgesamt sind dafür circa 160.000 m³ Material nötig.

Bereits im Vorfeld werden Kanäle, Entwässerungsgräben und kleinere Wege verlegt. Dazu hat sich TenneT in der Vergangenheit mit der Gemeinde abgestimmt.

Der Oberboden wird vor der Aufschüttung fachgerecht abgetragen, gelagert und am Ende wieder aufgetragen. Abschließend werden im direkten Umgriff des Umspannwerkes Ausgleichspflanzungen und Kompensationsmaßnahmen stattfinden.

Für die nötigen Materialtransporte werden asphaltierte Baustraßen mit Ausweichbuchten eingerichtet. Die Hauptroute für die Lkw führt vom Umspannwerk Richtung Südwesten auf die Finsinger Straße und weiter Richtung Finsing. Nur in Ausnahmefällen sollen die Fahrten auf die Waldstraße in Ottenhofen ausweichen. Die Transporte finden in erster Linie im ersten Halbjahr 2024 statt, solange die Geländeaufschüttung im Gange ist, und werden danach stark abnehmen.

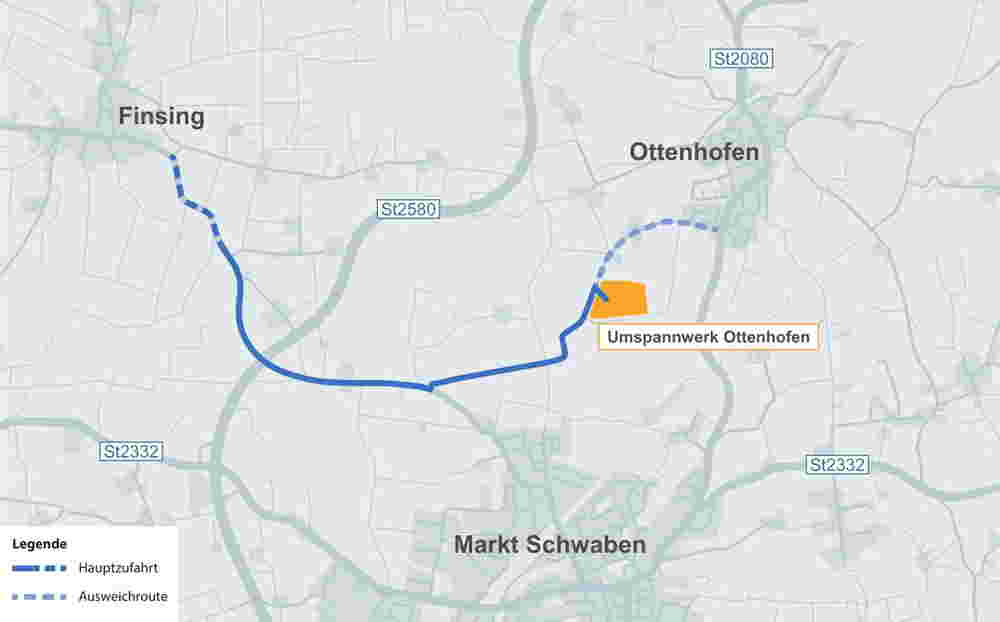

Der Hauptanfahrtsweg für den Baustellenverkehr vom und zum Umspannwerk

Die erforderliche Fläche für die Baustelleneinrichtung befindet sich im südlichen Bereich des Umspannwerkes. Sie umfasst vor allem die Errichtung einer umzäunten Fläche, auf der Material für den Bau gelagert wird, Anlagen und Maschinen abgestellt werden und wo sich später auch das Baubüro befindet.

Im Sommer 2024, wenn alle Bauvorbereitungen rund um das Umspannwerk abgeschlossen sind, kann es dann voraussichtlich im Umspannwerk losgehen mit dem eigentlichen Ausbau. Den Kolleginnen und Kollegen in Ottenhofen steht ein bewegtes Jahr bevor!
